独家视频丨习近平:中巴两国关系正处于历史最好时期

南方报业与武汉大学签署人才合作协议

《平“语”近人——习近平喜欢的典故》第三季(葡萄牙语版)在巴西主流媒体播出

时政画说丨从大河到大洋

共繪新篇章!慶祝中巴建交50周年人文交流活動在巴西利亞舉行

深港文化共融,书香传递无界

金沙江上游清洁能源基地首座电站——苏洼龙水电站投产发电

发布时间:   来源: 中新网四川

    中新网四川新闻7月20日电 (记者 王鹏)金沙江上游清洁能源基地开工建设的首座电站、国家西电东送接续基地的先导工程——华电金上苏洼龙水电站首台机组19日晚正式投产发电。

苏洼龙水电站投产发电。
        苏洼龙水电站投产发电。

  金沙江上游清洁能源基地是国家“十四五”重点建设的九大清洁能源基地之一,包括金沙江上游川藏段梯级电站、配套光伏、抽水蓄能电站和外送输电通道,规划总装机近6000万千瓦。

  苏洼龙水电站是金沙江上游清洁能源基地首个开工建设的电站,位于四川巴塘县与西藏芒康县交界的金沙江干流上,总装机120万千瓦,梯级联合运行年发电量约55亿千瓦时,于2015年11月获得国家发改委核准,2017年11月大江截流,2021年1月下闸蓄水。电站全面建成投产后,每年可节约标煤180万吨,减少二氧化碳排放430万吨。

  “黑科技”加持 大坝监测装上“智慧大脑”

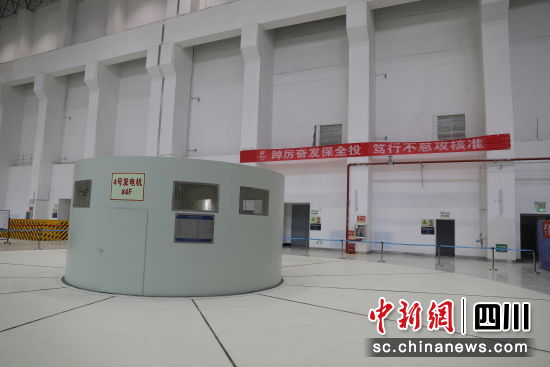

图为苏洼龙水电站机组。
       图为苏洼龙水电站机组。

  苏洼龙水电站位于偏远的金沙江大峡谷中,距成都800公里,距拉萨1300公里。电站建设面临地质条件复杂、建设条件较差、工程建设难度大等诸多困难。

  据华电金上苏洼龙分公司工程管理部负责人介绍,工程建设中引入了“智慧大坝”建设技术,通过大坝施工精益化控制系统,每辆碾压机的行车轨迹、行车速度、振动状态都可以实时更新在显示屏上,工程技术人员可以将定位误差控制到厘米级,全面保证工程施工质量。

  为了使工程管理人员可以实时掌握大坝运行的状态,保证施工安全质量,建设人员在安装表面变形测点、地震测点、引张线测点、测压管、多点位移计、界面位移计、测缝计等等精密仪器后,大坝有任何“风吹草动”“头疼脑热”,管理人员都可以立即知晓并采取相应措施。

  此外,在机电设备安装中,首台机组在额定转速下,轴承最大摆度仅有0.08毫米,达到国内同类型机组安装领先水平。

  履行社会责任 造福当地百姓

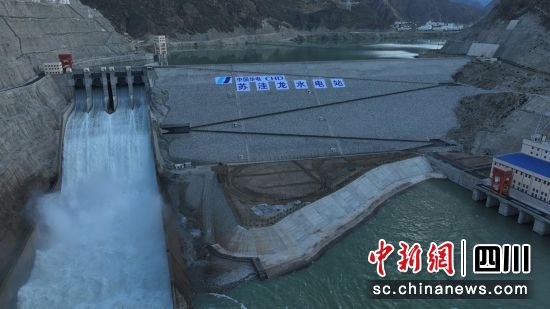

图为苏洼龙水电站。
        图为苏洼龙水电站。

  苏洼龙水电站建设中,本着开发一方资源、带动一方经济、造福一方百姓的理念,大幅改善了沿江群众生产生活条件。电站库区四川侧原来只有一条弯曲狭窄的道路,从苏洼龙乡到巴塘县城需要两个多小时。西藏侧完全没有公路,群众只能在陡直的崖壁上靠几座人行吊桥和溜索过江。

  电站开工建设以来,华电金上公司复建国道215线44.3公里、新建西索通乡公路47公里,新建角比西跨江大桥1座、复建跨江大桥3座。同时,在两岸提高标准复建10千伏线路65公里、35kV变电站1座,建设通讯基站3座,复建通讯线路159公里,新建供水工程1处,电站征地移民投资数十亿元,使当地百姓生产生活条件得到了明显改善。

  村民洛松次仁说:“现在的条件可比以前好多啦,出行、医疗、教育条件一天比一天好,我们可以参加工程建设,也可以开餐馆、开小卖部、卖菜,条件简直发生了翻天覆地的变化。”

  除了基础设施改善,当地百姓的收入也有了明显增加。华电金上公司引导当地民众参工参建,累计帮助群众务工增收4500万元,参与运输增加产值1.4亿元;通过在水电行业首创“三定培养”模式,通过“定向招生、定向培养、定向安置”招收电站枢纽区、淹没区、影响区内建档立卡贫困户的30名青年在电站就业。

  “绿色金上”打造示范工程

  据了解,苏洼龙水电站建设中,把长江大保护理念落到实处。在金沙江上游水电规划阶段,三分之一的天然河段得到保护,开创了中国水电开发与生态保护相协调的华电“金上模式”。

  华电金上公司流域环保中心负责人介绍说:“我们统筹全流域生态保护工作,开创了国内大型流域开发之初就实施绿色水电创建的先例,在电站前期、建设和运行的全过程打造‘绿色金上’,争创国家生态文明示范工程。”

  苏洼龙水电站鱼类增殖站是金沙江上游最大的鱼类增殖放流站,投资达1亿多元,占地60余亩,自2018年首次放流以来,已累计在金沙江放流197万尾。为了帮助鱼儿顺利洄游到大坝上游,华电金上公司还建起了金沙江上游第一个升鱼机、第一个集运鱼设施,将下游的鱼儿通过集鱼设施聚集起来,坐上“电梯”通过隧洞送回上游。

  据了解,苏洼龙水电站共安装4台机组,除了本次投产发电的4号机组,其余3台机组正在进行机电设备安装和投运前的调试工作。苏洼龙水电站首台机组投产发电,标志着中国华电服务双碳目标、建设新型电力系统,在金沙江上游川藏段创建国家级大型风光水储示范基地取得了实质性进展。(完)
